ذي قار تتوقع تشغيل محطة الكهرباء المركبة في ايلول المقبل

9 أيار 2019أخبار الناصرية

ذي قار تتوقع تشغيل محطة الكهرباء المركبة في ايلول المقبل

شبكة اخبار الناصرية:

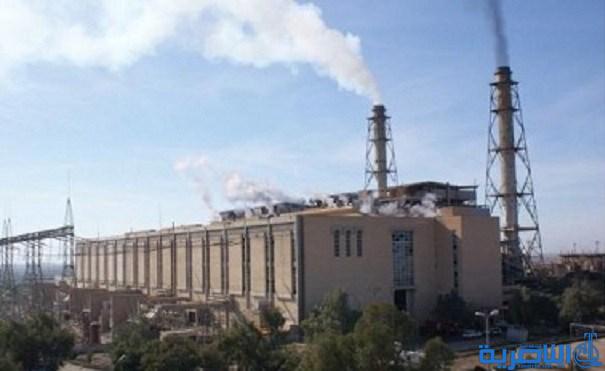

رجحت ادارة محطة كهرباء ذي قار المركبة ، والتي تشيد حاليا من قبل شركة جنرال الكتريك الامريكية ، انجاز جزء من المحطة وبدء التشغيل فيها مع حلول شهر ايلول المقبل .
وقال مدير المحطة موفق السهلاني لشبكة اخبار الناصرية ان الوحدتين الاولى والثانية في المحطة المركبة ستنجزان وتدخلان الخدمة في بداية شهر ايلول المقبل وبطاقة انتاجية قدرها 250 ميكا واط لكل وحدة .
واشار الى ان العمل متواصل في الوحدتين الثالثة والرابعة وبمدة تنفيذ امدها 21 شهرا لانجاز الوحدات و 34 شهرا لانجاز الدورة المركبة بالكامل .
ومن المقرر ان تنتج المحطة المركبة 750 ميكا واط ، وهي تشيد من قبل شركة جنرال الكتريك ألامريكية وعبر شركة ثانوية هي شركة انكل التركية .
انتهى،ت ع ح.
